Провел выездное совещание, посвящённое завершающему этапу подготовки нашего города к предстоящему отопительному сезону.
Городские ТЭЦ полностью готовы к подаче тепла жителям!
Было запланировано обновить свыше 11 километров городских теплосетей. Компания «УСТЭК» активно ведёт капитальный ремонт сразу 59 объектов.
Около 80% протяженности сетей выведенных в ремонт технологически готовы к запуску. По остальным идет подготовка линейной части, монтаж и подключение к ресурсам.

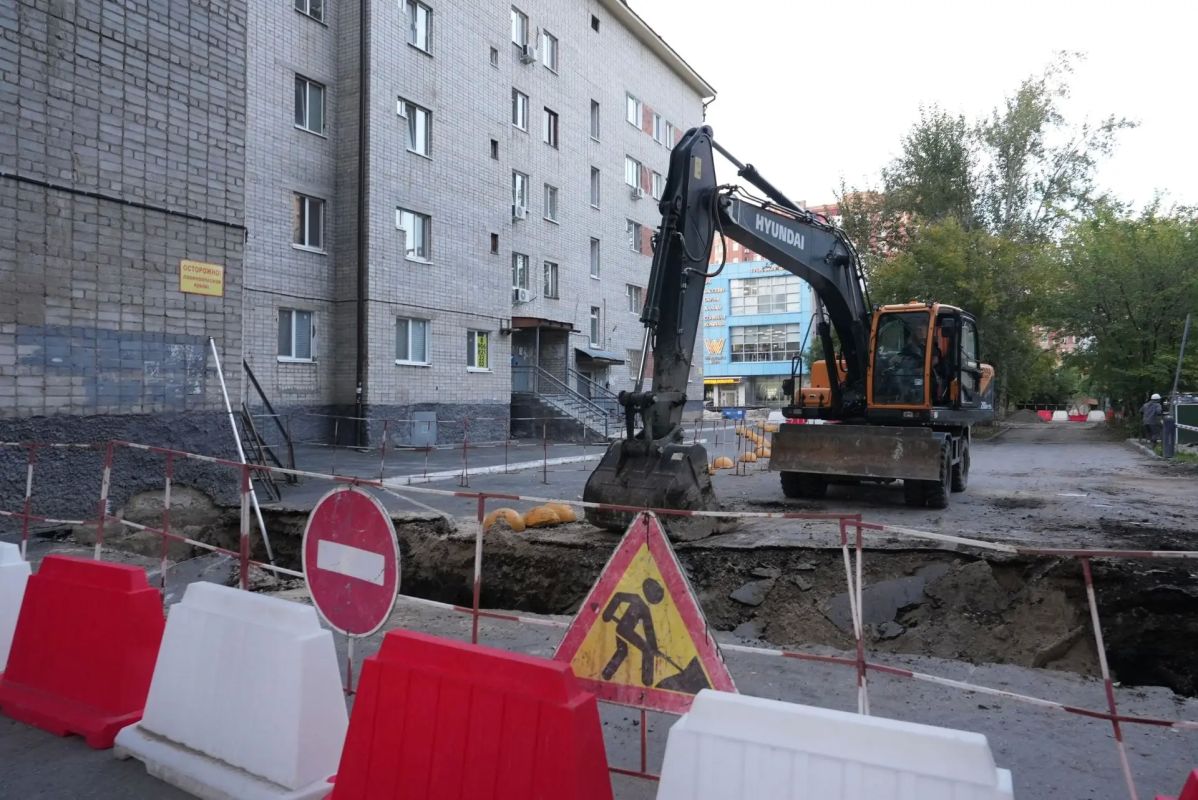

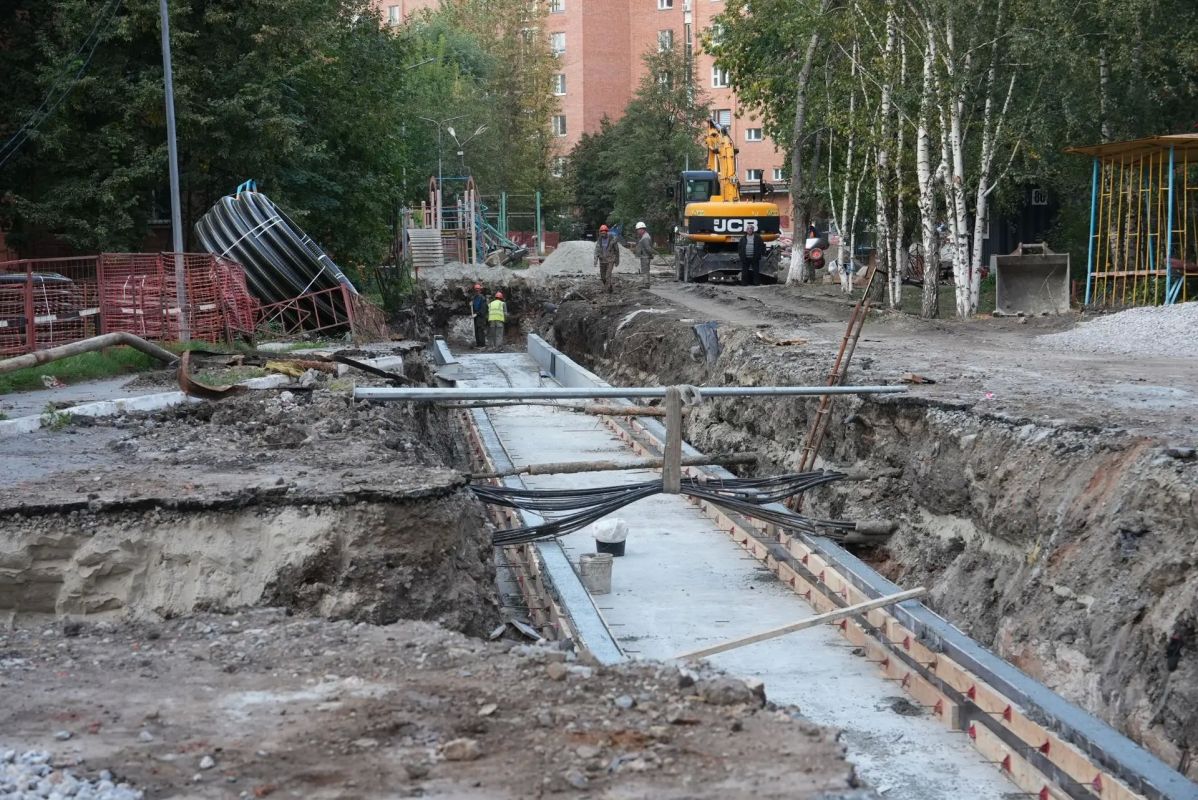

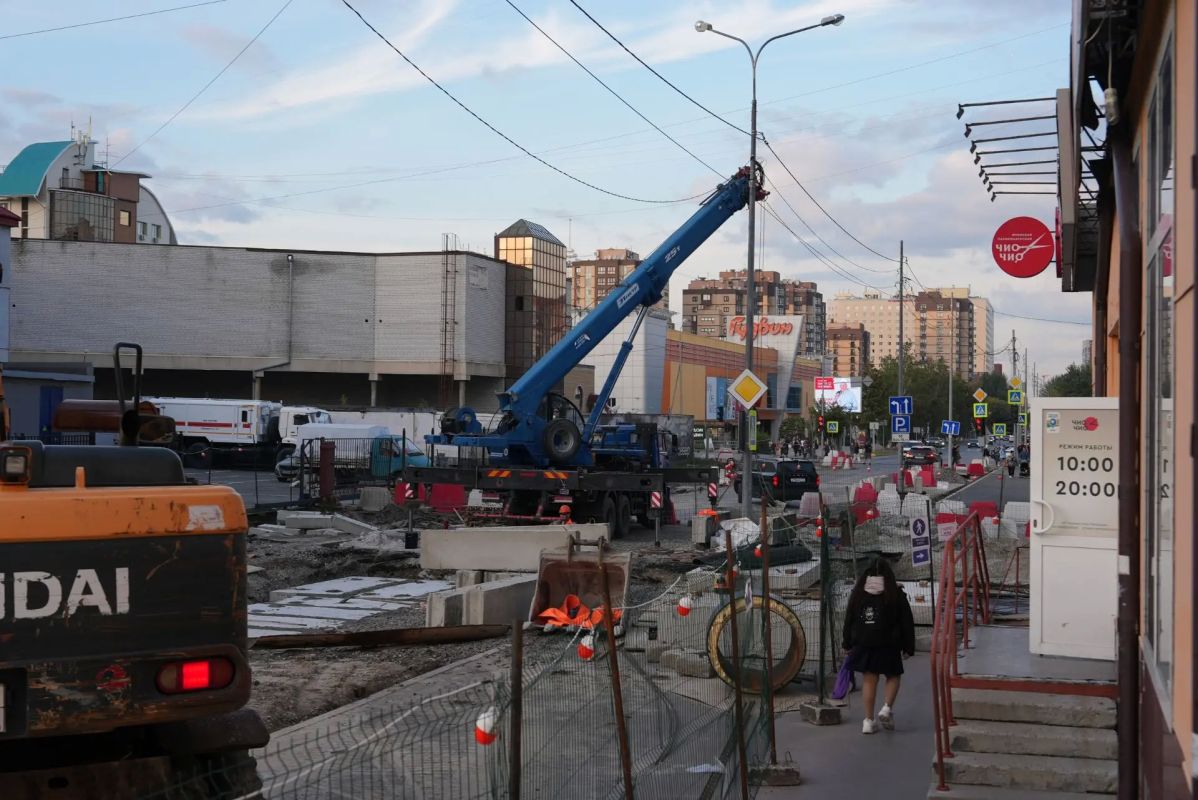

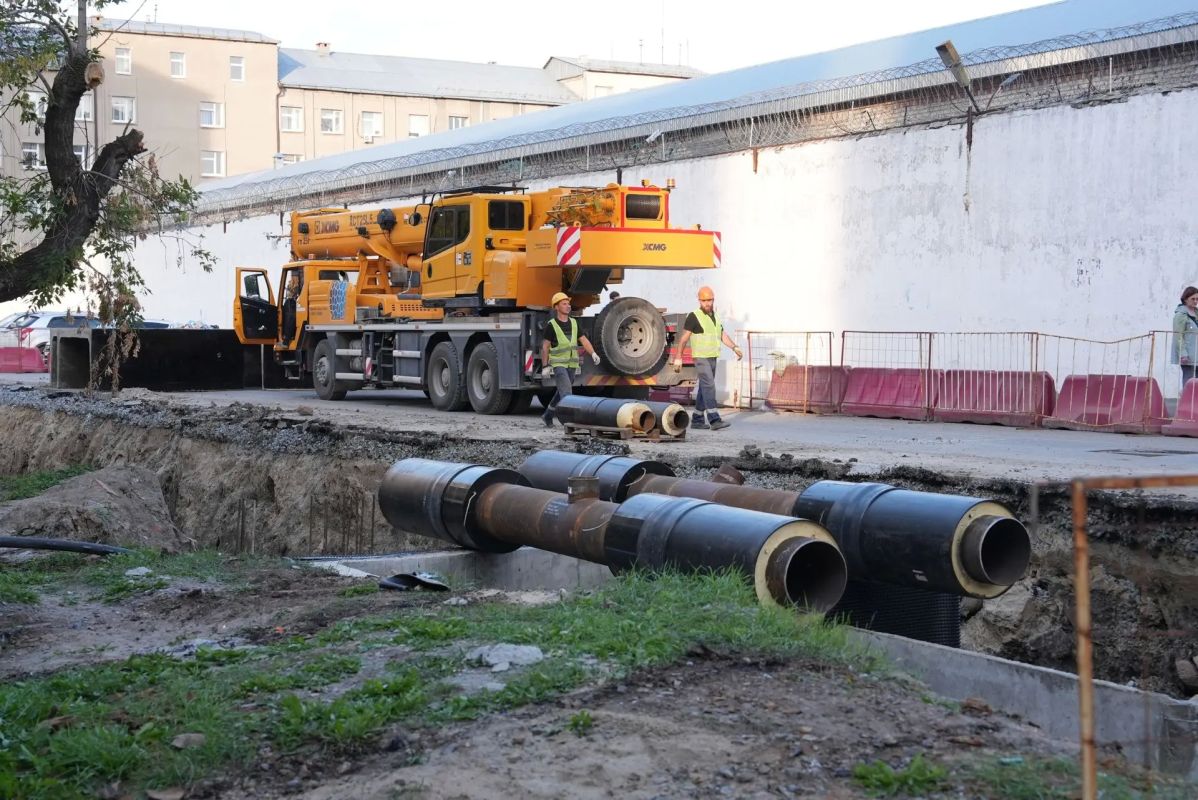

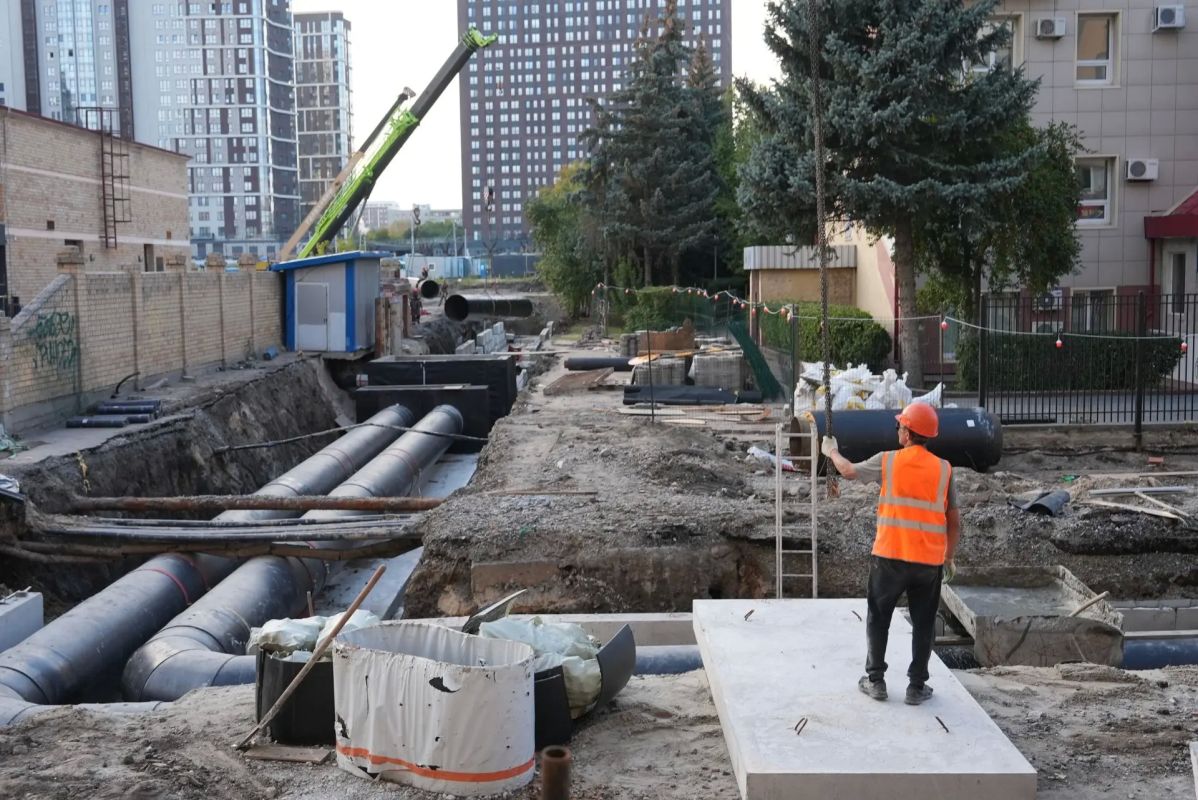

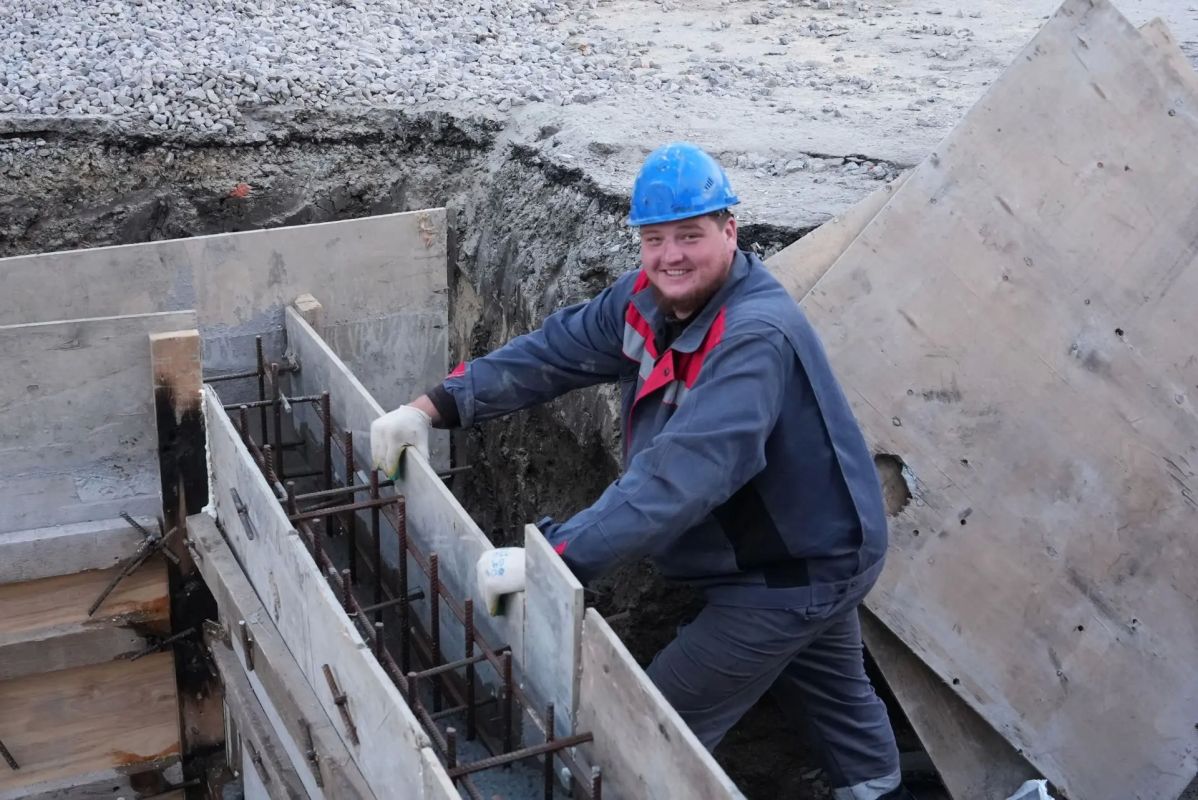

Во время объезда мы осмотрели несколько важных объектов, включённых в плановые работы, на которых было зафиксировано более десяти повреждений:
• Объекты по ул. Короленко и ул. Достоевского — выполнено 60%;
• Улица Геологоразведчиков — готовность составляет 40%;
• Ул. Максима Горького — продолжаются активные работы по реконструкции тепловой сети. Подрядчик старается завершить их максимально оперативно;
• Харьковская, 57 — сеть была проложена ещё тридцать лет назад.
Несмотря на стеснённые условия работы, специалисты трудятся строго по графику;
• Осипенко, 51 — реконструируемый участок готов на 60%, он будет снабжать теплом важный городской спортивный объект;
• Нагорная улица — выполнено более 50%. Завершение всех мероприятий также планируется к 15 сентября текущего года.
Подрядчики уверенно заявляют, что сроки соблюдаются без задержек.
Все необходимые дорожные карты предусматривают окончание технической части работ и подачу горячей воды именно к этой дате.
